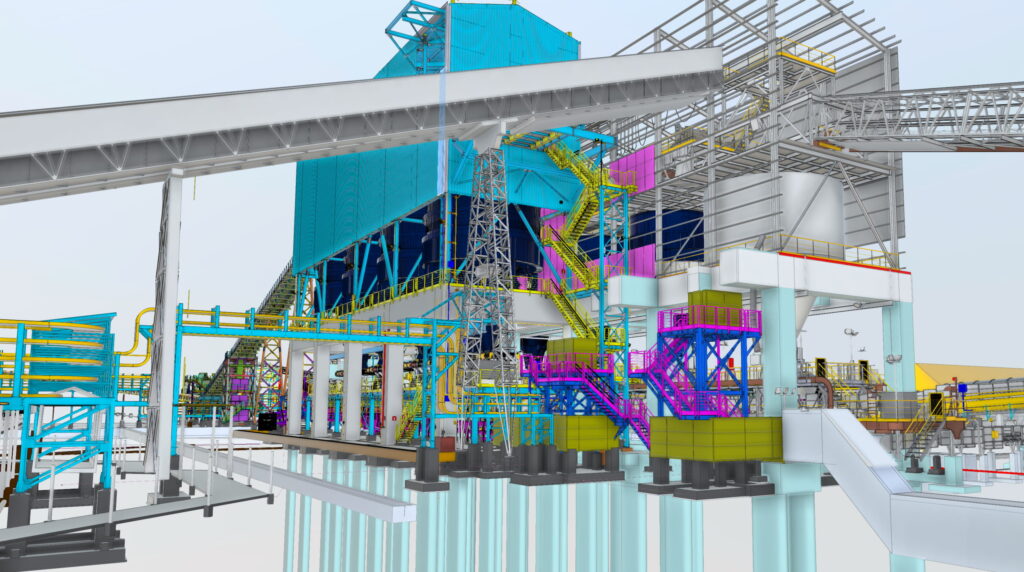

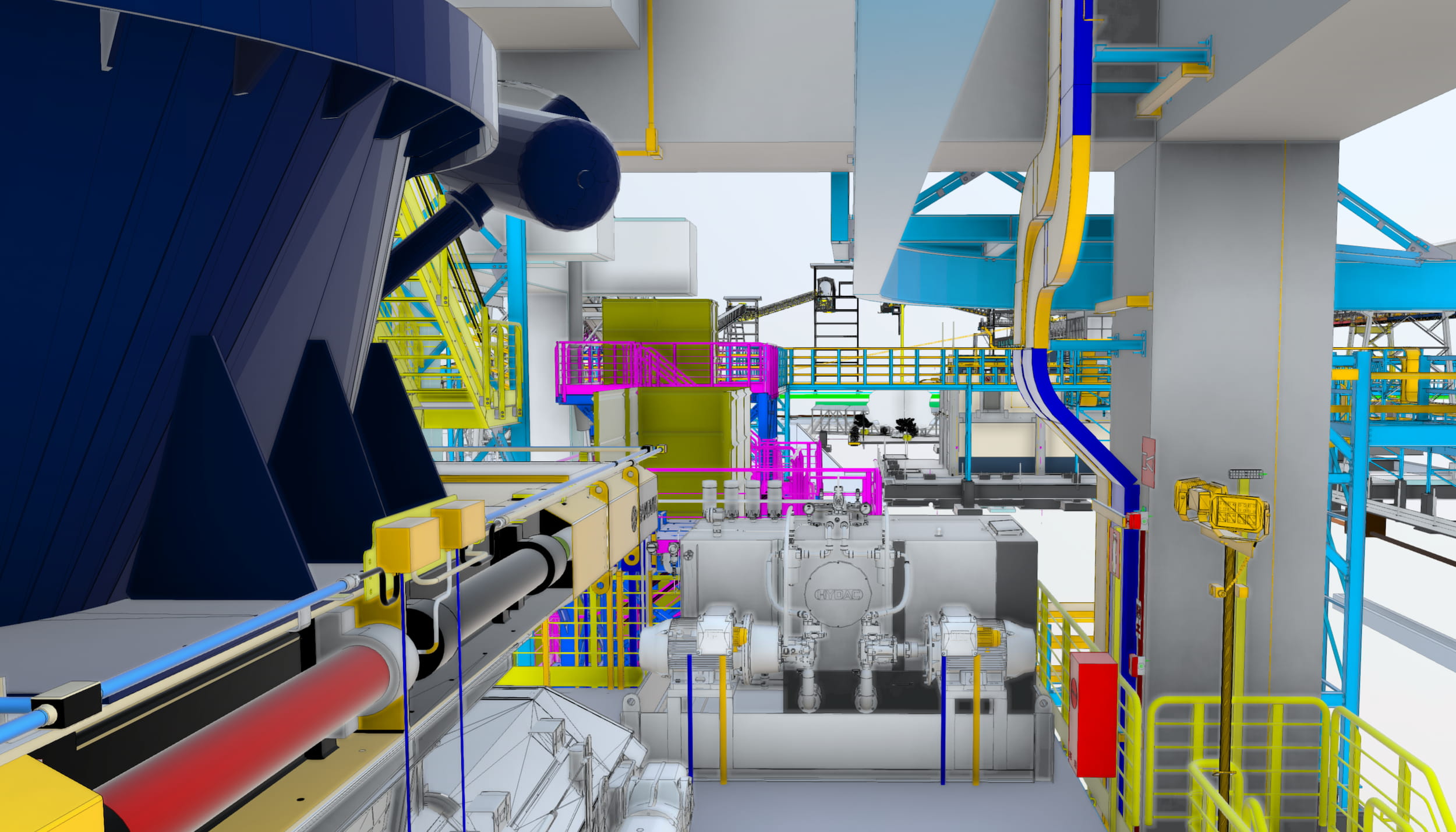

BIM

Adotamos a metodologia BIM (Building Information Modeling) como pilar na elaboração dos nossos projetos. Trata-se de uma abordagem colaborativa que utiliza modelos tridimensionais inteligentes, nos quais são integradas e atualizadas todas as informações multidisciplinares do empreendimento.
O uso do BIM proporciona maior controle, integração e eficiência na execução dos projetos, permitindo:
– Redução de erros e retrabalhos por meio da compatibilização entre disciplinas;
– Otimização de custos e prazos, com maior previsibilidade desde a fase de projeto;
– Melhoria na produtividade e qualidade, com entregas mais assertivas;
– Gestão mais eficaz de recursos, tanto durante a obra quanto na operação e manutenção.

BIM (Building information modeling)
Contamos com a Building Information Modeling (BIM), tecnologia que engloba uma metodologia colaborativa, que permite a criação de modelos virtuais 3D do projeto de construção, incorporando todas as informações multidisciplinares atualizadas ao longo de todo o seu ciclo de vida. Ao facilitar a comunicação entre todas as equipes que intervêm no desenvolvimento do projeto, o uso de BIM traz grandes benefícios para as empresas, tais como minimização de erros humanos na fase de desenvolvimento dos projetos, redução dos consequentes e inesperados incrementos de custos, aumento da produtividade, qualidade e sustentabilidade dos projetos, somados a uma gestão mais eficaz do tempo e recursos. Por tudo isso, o uso de BIM é visto como imprescindível para uma construção mais sustentável, eficiente e rentável.
Plano de Execução BIM (BEP)
O BEP (BIM Execution Plan) é o documento que orienta todo o desenvolvimento do projeto em BIM. Nele são definidos os objetivos, entregas, responsabilidades e fluxos de trabalho, garantindo alinhamento entre contratante e projetistas.
Deve ser elaborado desde a fase inicial do projeto, a partir do escopo de contratação, e validado pelo contratante.
Seu conteúdo inclui:
– Definição clara das funções e responsabilidades da equipe;
– Especificação das entregas previstas (modelos, documentos técnicos, extratos de quantitativos etc.);
– Regras e meios de compartilhamento, coordenação e compatibilização entre as disciplinas;
– Definição de fluxos de comunicação, versionamento e controle dos modelos.

OBJETIVOS DO PROJETO EM BIM
Redução de custos de obra
Maior qualidade e precisão dos projetos
Levantamento confiável das condições existentes
Quantitativos mais assertivos para contratação
Maior controle de custos em relação ao previsto
Melhor gestão documental e de comunicação
entre os envolvidos no projeto
Assertividade no cumprimento de prazos do projeto e da obra
Geração de modelos consistentes para operação e manutenção (as built)
USOS BIM ESPERADOS
Desenvolvimento do projeto diretamente em plataforma BIM
Geração de documentação técnica a partir
do modelo (plantas, cortes, elevações,
memoriais, etc.) em DWG e PDF
Coordenação entre disciplinas com uso de ambiente comum de dados (CDE) para gestão documental, de tarefas e comunicação
Detecção de interferências por meio de modelo federado (clash detection)
Extração de quantitativos vinculados ao modelo, conforme a EAP do projeto
Planejamento 4D a partir do modelo BIM
